Ressourceneinsatz und Freigabe in Project 2016

Seit der Version 2016 von Microsoft Project ist ein sehr praktisches Feature im Funktionsumfang von Project Professional 2016 verfügbar: Die Ressourcengenehmigung.

Bisher war es möglich, Ressourcen ohne explizite Genehmigungen des Ressourcenmanagers auf Projekte und deren Vorgänge zuzuordnen. Über das System der Ressourcengenehmigung in Project Online besteht fortan die Möglichkeit, ausgewählten Ressourcen eine Restriktion hinzuzufügen, die eine Genehmigung durch den Ressourcenmanager notwendig macht. Bevor dies geschieht ist es nötig, das Feature der Ressourcengenehmigung zunächst in den Servereinstellungen zu aktivieren (Achtung: Das Feature ist nur für Project Online-Instanzen optional aktivierbar, die vor einem bestimmten Termin erstellt wurden. Bei allen Project Online-Instanzen, die nach diesem Datum erstellt wurden, ist dieses Feature standardmäßig eingeschaltet).

Nach erfolgter Aktivierung des Features in den Servereinstellungen werden alle bereits vorhandenen Ressourcenpläne in sog. Ressourceneinsätze umgewandelt. Deshalb ist es notwendig, dass vorhandene Ressourcenpläne zum einen über Zeitphasendaten verfügen und vor der Aktivierung des Ressourcengenehmigungs-Features noch einmal erneut veröffentlicht werden.

Im nächsten Schritt ist es notwendig, allen Ressourcen welche einer Genehmigung bedürfen, die Restriktion „Ressource erfordert für alle Projektzuordnungen eine Genehmigung“ in den Ressourcenoptionen auf dem Server hinzuzufügen.

Ressourceneinsatz1

Wird solch eine Ressource nun in einem Projekt verplant, zeigt die Indikatorspalte im Project Client eine Meldung darüber, dass Ressourcen verplant wurden, die eine Genehmigung durch den Ressourcenmanager benötigen.

In unserem Beispiel wird die Ressource „Max Mustermann“, bei der die Restriktion zur Ressourcengenehmigung aktiviert wurde, auf einen Vorgang verplant. Folglich erhalten wir folgende Situation:

Ressourceneinsatz2
Ressourceneinsatz3

Dieser Indikator soll auf den ersten Blick zeigen, dass eine unzulässige Ressourcen-Verplanung durch den Projektleiter vorgenommen wurde. Um dies zu vermeiden, muss eine Einsatzanfrage abgesendet werden. Hierzu navigieren wir im Project Professional 2016 Client zum Menüband „Ressource“ und finden dort einen neuen Menüpunkt im Reiter „Einfügen“ mit der Bezeichnung „Einsatz hinzufügen“.

Ressourceneinsatz4

Nachdem die Option „Einsatz hinzufügen“ ausgewählt wurde, öffnet sich eine Eingabemaske für die Einsatzinformationen. Dort lässt sich die gewünschte Ressource (die Ressource muss logischerweise vorher in das Projektteam aufgenommen worden sein), der Anfang und das Ende des Einsatzes für die entsprechende Ressource sowie die gewünschte Verfügbarkeit in Prozent bzw. die Arbeit in Stunden auswählen. Abschließend kann optional ein Kommentar eingeben werden, der dem Ressourcenmanager beim Erhalt der Einsatzanfrage angezeigt wird.

Ressourceneinsatz5

Dieser erstellte Ressourceneinsatz wurde jedoch noch nicht an den Ressourcenmanager abgeschickt, sondern lediglich erstellt. Um diesen Einsatz nun endgültig abzuschicken, müssen wir noch in den Ressourcenplan navigieren, wo alle erstellten Einsätze angezeigt werden. Den Ressourcenplan erreichen wir über das Menüband „Ansicht“ unter dem Reiter „Ressourcenansichten“. Dort finden wir auch den gerade erstellten Einsatz unter der Ressource „Max Mustermann“:

Ressourceneinsatz6

Neben dem geforderten Einsatz-Zeitraum für „Max Mustermann“ sehen wir anhand des grünen Symbols in der Indikatorspalte, dass der Einsatz noch nicht abgesendet worden ist. Um den Einsatz endgültig an den Ressourcenmanager zu übermitteln, navigieren wir in das Menüband „Ressourcenplantools – Einsätze“ und wählen unter dem Menüpunkt „Senden“ die Option „Alle Verhandlungen senden“.

Ressourceneinsatz7

Im Terminplan können wir anhand der Indikatorspalte sehen, dass ein Ressourceneinsatz nun geplant, aber noch nicht bestätigt worden ist. Das Indikatorsymbol wechselt von gelb auf grau.

Ressourceneinsatz8
Ressourceneinsatz9

Im nächsten Schritt betrachten wir den Sachverhalt aus der Rolle des Ressourcenmanagers, der die eben erstellte Einsatzanfrage für die Ressource Max Mustermann erhalten hat. Über das Ressourcencenter wählen wir die Ressource Max Mustermann und gelangen über den Menüpunkt „Ressourcenanforderungen“ zu den gestellten Einsatzanfragen.

Ressourceneinsatz10

Im Menü Ressourcenanforderungen können wir anschließend alle eingegangenen Einsatzanfragen entweder annehmen/ablehnen oder bearbeiten.

Ressourceneinsatz11

Es können sich somit folgende Szenarien ergeben:

1. Ressourcengenehmigung wird erteilt:

Sicht aus Perspektive des Ressourcenmanagers (PWA):

Ressourceneinsatz12

Sicht aus Perspektive des Projektleiters (Client):

Ressourceneinsatz13

Wir sehen, dass die vom Projektleiter vorgeschlagenen Arbeitsstunden für die Ressource Max Mustermann den durch den Ressourcenmanager zugesicherten Arbeitsstunden entsprechen. Auch die maximalen Einheiten, die angefordert wurden, wurden komplett angenommen. Die Spalte „Einsatzstatus“ enthält den Text „Zugesichert“.

2. Ressourcengenehmigung wird abgelehnt:

Sicht aus Perspektive des Ressourcenmanagers (PWA):

Ressourceneinsatz14

Sicht aus Perspektive des Projektleiters (Client):

Ressourceneinsatz15

Da unsere Einsatzanfrage nun durch den Ressourcenmanager abgelehnt wurde, bleiben die Zellen für die zugesicherte Arbeit und Einheiten leer und die Spalte „Einsatzstatus“ zeigt uns den Text „Abgelehnt“.

3. Ressourcenanfrage wird vom Ressourcenmanager abgeändert:

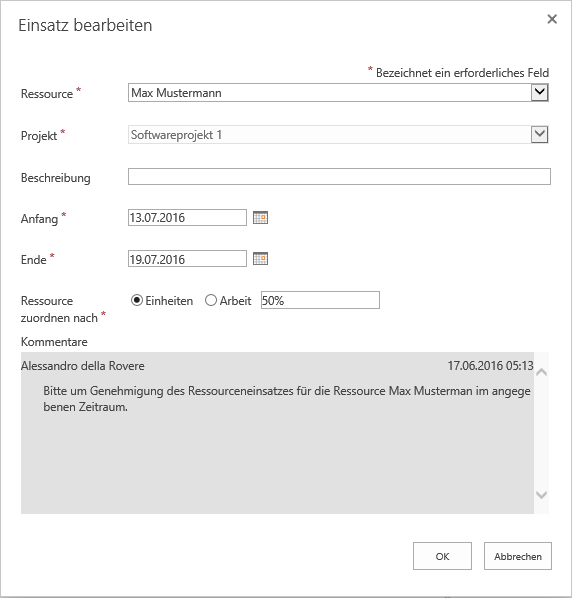

Ressourceneinsatz16

Im Falle einer Einsatzänderung, muss der Ressourcenmanager diese Änderung zunächst an der eingegangenen Einsatzanfrage durchführen. Hierbei können Anfang und Ende, als auch die angeforderten Einheiten in Prozent bzw. die zu leistende Arbeit in Stunden neu eingegeben werden. In unserem Beispiel ändern wir den Anfangstermin vom 06.07.2016 auf den 13.07.2016 und die maximalen Einheiten auf 50%.

Im Fenster Ressourcenanforderungen lassen sich die Änderungen in Form von Arbeitsstunden noch einmal überprüfen. Abschließend muss der bearbeitete Einsatz noch angenommen werden, so dass der Projektleiter die aktuellen Änderungen erhält und der bearbeitete Einsatz zugesichert wird.

Ressourceneinsatz17

Wenn wir nun erneut in die Ansicht des Projektleiters wechseln, sehen wir im Ressourcenplan den vom Ressourcenmanager freigegebenen Einsatz. Dabei wird ersichtlich, dass sich der Zeitraum für den geplanten Einsatz verändert hat und auch die maximalen Einheiten statt 100% nur 50% betragen.

Ressourceneinsatz18

Alternativ können Einsätze auch bereits im Vorfeld durch die Ressourcenmanager erstellt werden. Dieser navigiert dazu in das Ressourcencenter, wählt die Ressource (oder mehrere) für die er einen Einsatz erstellen möchte und wählt den Menüpunkt „Ressourcenanforderungen“.

Ressourceneinsatz19

Anschließend kann über das Menüband ein neuer Einsatz hinzugefügt werden:

Ressourceneinsatz20

In der daraufhin erscheinenden Eingabemaske können schließlich die Ressource (bei Mehrfachauswahl von Ressourcen kann hier eine Ressource aus dem Dropdown-Menü ausgewählt werden), das entsprechende Projekt und der Einsatz festgelegt werden.

Nach der Bestätigung des Einsatzes mittels „Annehmen“, taucht nun unser erstellter Ressourceneinsatz in der Liste der Ressourcenanforderungen auf:

Ressourceneinsatz21
Ressourceneinsatz22

Anmerkung: Die Einstellung der Rolle des Ressourcenmanagers erfolgt über das Berechtigungskonzept in den PWA-Einstellungen. Dort finden wir eine neue Kategorieberechtigung mit der Bezeichnung „Ressourcenverhandlungen verwalten“.

Ressourceneinsatz23
